Журнал работ по монтажу строительных конструкций

    Журнал работ по монтажу строительных конструкций оформляется в соответствии с СП70.13330.2012 Приложение А.

Журнал работ по монтажу строительных конструкций

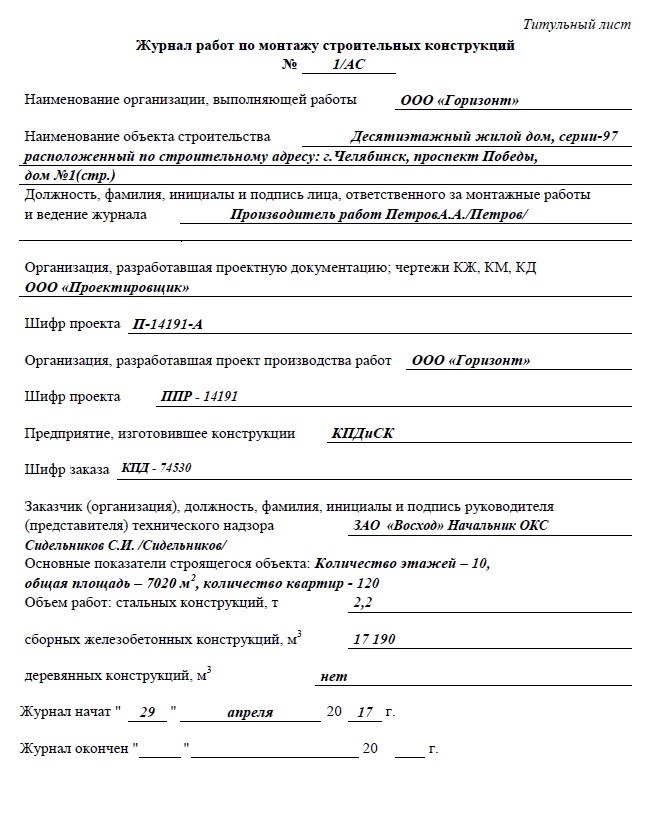

    Заполнение титульного листа:

  1. Присваивается номер журналу, обычно применяют числовые обозначения, но не воспрещается применение и буквенных обозначений;
  2. Наименование организации;
  3. Наименование объекта строительства в соответствии с ПД/РД, ВОР или договора;
  4. Должность и Ф.И.О ответственного за ведение данного журнала, чаще всего производитель работ, который и присутствует при монтаже конструкций:
  5. Заполняем наименование организации, которая является разработчиком документации ПД/РД;
  6. Шифр данной документации в соответствии с которой и выполняются работы;
  7. Далее наименование организации разработавшей проект производства работ (ППР), если таковой разрабатывался. Обычно ППР разрабатывается отделом ПТО организации выполняющей работы;
  8.  Прописываем шифр ППР;
  9. Прописываем наименование завода изготовителя строительных конструкций;
  10. Далее указываем представителя заказчика (обычно, это представитель заказчика по вопросам строительного контроля);
  11. Указываем основные характеристики объекта (из опыта, данную информацию вносят редко);
  12. Далее графы начала и окончания работ.
Журнал работ по монтажу строительных конструкций 2

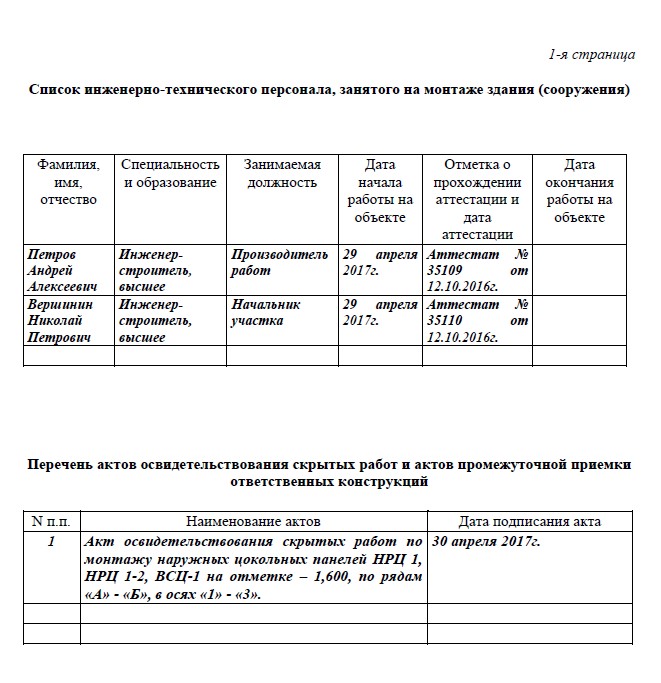

    Заполнение списка ИТР:

  1. Прописываем Ф.И.О., образование, должность, даты начала работ и наличие аттестационных документов для всего состава ИТР занятого на монтаже данных конструкций.

    Заполнение перечня актов:

  1.   В данную таблицу вносят все акты освидетельствования скрытых работ при монтаже строительных конструкций, а так же акты на освидетельствования строительных конструкций, устранение недостатков в которых невозможно без разборки или повреждения других строительных конструкций, и участков сетей инженерно-технического обеспечения (ответственных конструкций).
Журнал работ по монтажу строительных конструкций 3

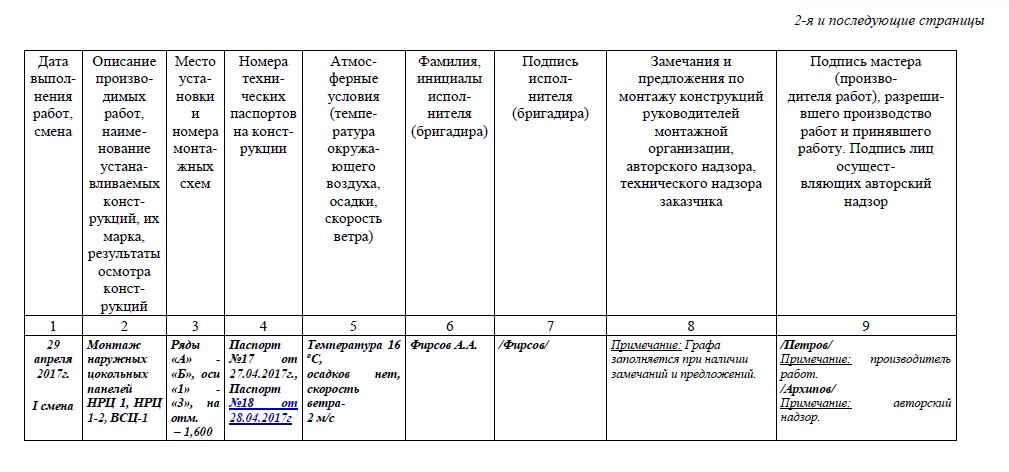

    Заполнение тела таблицы журнала:

  1. В первом столбце прописываем дату выполнения операции;
  2. Во-втором столбце наименование технологической операции;
  3. В-третьем столбце прописываем где производились работы, оси, ряды, отметки;
  4. В четвертом столбце прописываем номера и даты сопроводительных документов на конструкции, паспорта, сертификаты и т.д.;
  5. В пятом столбце прописываем погодные условия при выполнении работ (если работы производились в помещении, значит и условия будут соответствующие в журнале);
  6. В шестом столбце прописываем Ф.И.О исполнителя работ (любого из аттестованного персонала);
  7. В седьмом столбце ответственный исполнитель ставит подпись;
  8. В восьмом столбце чаще всего не вносят информацию, но при необходимости представитель СК может описать все обнаруженные замечания;
  9. В девятом столбце идут подписи производителя работ и инженера осуществляющего авторский надзор (Чаще всего, авторский надзор не расписывается, да и вообще редко знает о ведении данного журнала).

 На этом заполнение журнала заканчивается. Если у Вас остались вопросы, Вы можете оставить комментарий или написать администратору сайта.
