Журнал монтажных соединений на болтах с контролируемым натяжением

    Журнал монтажных соединений на болтах с контролируемым натяжением оформляется в соответствии с СП 70.13330.2012 Приложение Д. Оформляется данный журнал при выполнении работ по монтажу металлоконструкций с применением болтовых соединений и указаний в проекте к требованиям контролируемого натяжения.

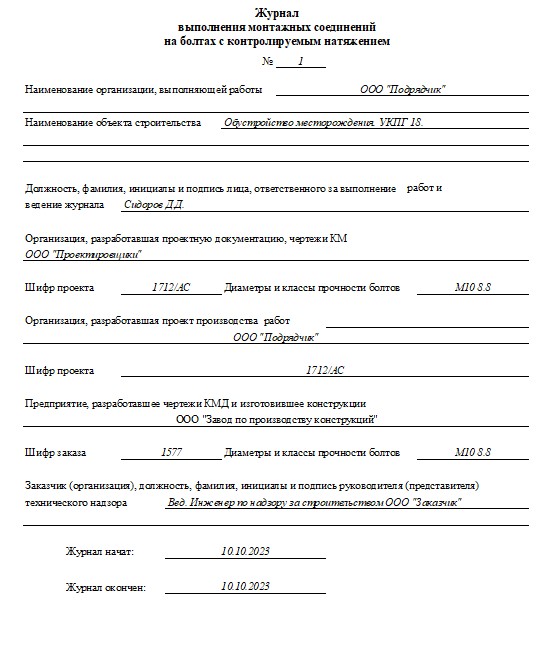

Журнал выполнения монтажных соединений на болтах с контролируемым натяжением титул

    Первое, что заполняется — титульный лист журнала. Впрочем он похож на другие титульные листы журналов согласно СП 70.13330.2012 .

    1. Журналу присваивается номер . Можно указывать как числовые так и буквенные значения, либо комбинировать;

2. Указывается наименование организации, которая выполняет работы и ведет журнал;

3. Указывается наименование объекта строительства на котором выполняются работы;

4. Указывается должность и Ф.И.О производителя работ (обычно именно так на практике);

5. Указывается наименование организации, которая разработала чертежи КМ. Обычно генеральный проектировщик;

6. Указываем шифр проекта КМ и диаметры всех болтов с классами прочности;

7. Указываем организацию разработавшую ППР. Естественно, ППР разрабатывает организация подрядчика;

8. Указываем шифр ППРа;

9. Указываем организацию разработавшую КМД и изготовившую конструкции, этим могут заниматься и разные организации, но обычно это завод изготовитель конструкций занимается;

10. Указываем диаметры и класс прочности всех болтов;

11. Указываем представителя заказчика;

12. Последняя графа дата начала и окончания ведения журнал;

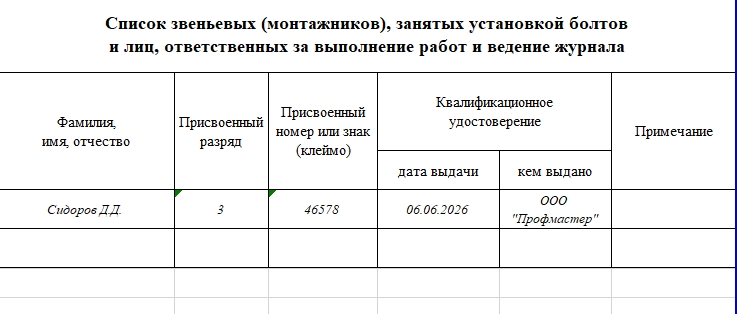

Журнал выполнения монтажных соединений на болтах с контролируемым натяжением рабочие

    На данном листе указываем представителя монтажной организации имеющего соответствующую аттестацию для выполнения работ;

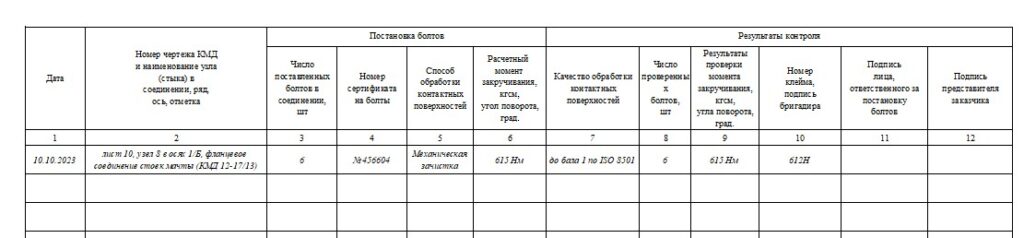

Журнал выполнения монтажных соединений на болтах с контролируемым натяжением заполнение

    Переходим к заполнению основных граф журнала. Журнал имеет 12 столбцов.

  1. Дата выполнения работ;
  2. Указываем лист по КМ или КМД согласно которому выполнялись работы, а также ось и отметку на которой выполнялась простановка болтов;
  3. Указываем число установленых болтов;
  4. Указываем номер сертификата качества на применённые болты;
  5. Указываем способ обработки болтов, обычно механическая зачистка;
  6. Указываем момент затяжки болтов (в проекте указывается момент, на который необходимо затягивать болты);
  7. Указываем качество обработки поверхности, обычно до 1 или двух баллов по ISO;
  8. Указываем количество проконтролированных после затяжки болтов;
  9. Указываем результаты проверки протяжки;
  10. Указываем номер клейма звенового, ответственного за выполнение работ;
  11. Далее идут подписи ответственных лиц;

    На этом заполнение журнала закончено. Если у Вас остались вопросы, Вы можете оставить комментарий или обратиться к администратору.
