Журнал замоноличивания монтажных стыков и узлов

Журнал замоноличивания монтажных стыков и узлов. Образец заполнения.

    Журнал замоноличивания монтажных стыков и узлов оформляется в соответствии с  СП70.13330.2012 Приложение Г .  Собственно из названия понятно, для чего используется журнал и в каких случаях необходимо его вести.  Перейдем к заполнению.

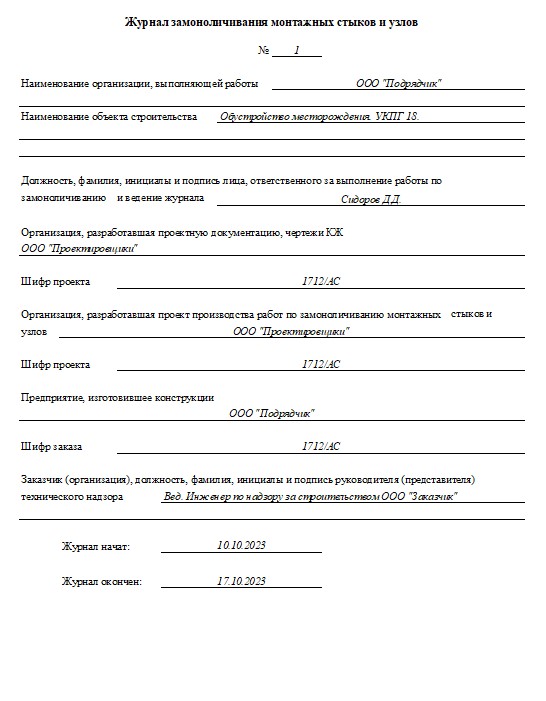

Журнал замоноличивания монтажных стыков и узлов титул

    Заполнение начинаем с титульного листа. Который практически как и любой титульный лист похож на остальные такие же. Но если Вы не знаете как заполнить,  объясняю.

  • Указываем наименование организации, выполняющую работы.
  • Указываем наименование объекта строительства (в соответствии с рабочей документацией).
  • Указываем Ф.И.О. производителя работ, который ответственен за выполнение работ.
  • Указываем наименование организации, которая выполнила подготовку проектной документации.
  • Указываем шифр документации.
  • Указываем наименование организации, которая разработала ППР (обычно подрядчик)
  • Указываем шифр ППР.
  • Указываем наименование организации, которая выполняла конструкции (обычно подрядчик, но может быть и завод)
  • Указываем шифр заказа, если он есть.
  • Указываем должность представителя строительного контроля Заказчика.
  • И естественно указываем даты начала и окончания производства работ.

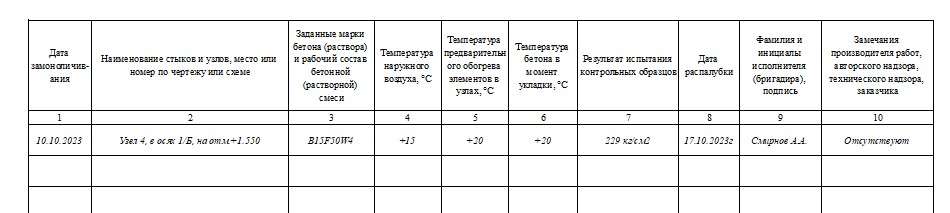

Журнал замоноличивания монтажных стыков и узлов журнал

    Переходим к заполнению формы журнала.

  • Указываем дату производства работ.
  • Указываем месте, где производились работы.
  • Указываем марку бетона, которая была использована при производстве работ.
  • Указываем температуру наружного воздуха.
  • Указываем температуру предварительного обогрева элементов в узлах (обычно предварительны обогрев производиться, только при отрицательной наружной температуре).
  • Указываем температуру смеси в момент укладки.
  • Указываем результаты испытания образцов, которое производится на 7 сутки и 28 сутки.
  • Указываем дату распалубки (обычно указывается на 7 сутки, после выполнения работ).
  • Указываем Ф.И.О. производителя работ
  • В замечаниях, обычно указывается, что они отсутствуют, но эта графа остается за представителем строительного контроля Заказчика.

    На этом заполнение журнала заканчивается. Если у Вас остались вопросы, Вы можете оставить комментарий или написать в мессенджер.
