Журнал бетонных работ

         Журнал бетонных работ ведется при производстве бетонных работ на объекте, а это не только фундаменты, а все работы при которым используется бетон или раствор.  Журнал предназначен для отражения и фиксации данных полученных при производстве работ.

      Следует помнить, что все журналы до начала работ должны быть пронумерованы, прошиты и скреплены печатью.

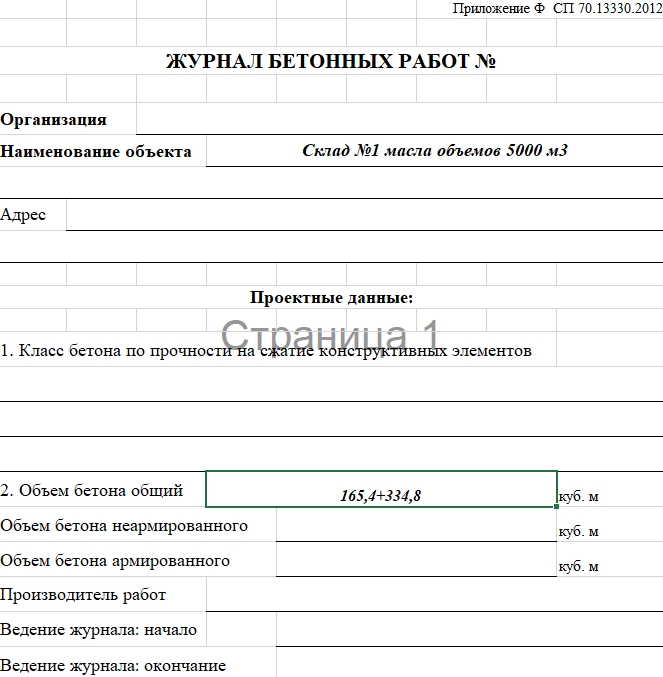

Журнал бетонных работ титульный лист

         Заполнение титульного листа не вызывает затруднений. Данные берем из рабочей документации и распорядительных документов. Затруднение может вызвать указание объема работ, но его можно взять или из ведомости объемов работ, либо проставить уже по факту выполненных работ.

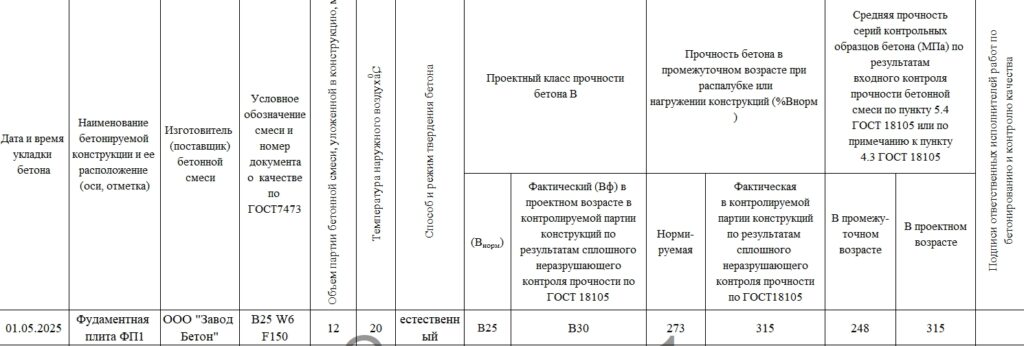

Журнал бетонных работ первый лист
  1.  Вносим дату производства работ. Дата должна совпадать с датой в общем журнале работ.
  2. Вносим наименование конструкции (это может быть абсолютно, что угодно и фундаменты и ростверки и стяжки и т.д.). Обязательно указываем оси.
  3. Вносим наименование организации предоставившей материал
  4. Вносим наименование бетонной смеси и номер документа о качестве, его предоставляет на каждую партию бетона изготовитель.
  5. Вносим объем, который использовали (естественно он не может превышать объем указанный в документе о качестве, в моей практике и такое встречалось).
  6. Вносим данные о температуре окружающей среды.
  7. Вносим информацию о режиме твердения бетона (естественный, термос, электрообогрев нагревательными проводами, электродный прогрев, обогрев в греющей опалубке и др).
  8. Вносим информацию, какой марки бетона должна соответствовать партия бетона.
  9. Вносим информацию, какой марки бетона фактически соответствует партия после проведения неразрушающего контроля качества.
  10. Вносим информацию, какой прочности должен соответствовать  бетон в процентном соотношении .
  11. Вносим информацию, какой прочности фактически соответствует партия бетона после проведения неразрушающего контроля качества в процентном соотношении. Процент фактически набранной прочности за 7 суток от проектного значения.
  12.  Вписываем результаты лабораторного испытания образцов бетона в проектном возрасте 7 суток.
  13. Вписываем результаты лабораторного испытания образцов бетона в проектном возрасте 28 суток.
  14. Производятся подписи ответственных лиц (Ответственными лицами могут являться производитель работ, лаборант производивший испытания образцов, представитель контролирующего органа и т.д.)

    Потрачу минуту Вашего внимания. Сайт не содержит рекламы и не будет ее содержать. А весь контент делается на чистом энтузиазме. Если Вам не сложно, Вы можете пожертвовать автору любую сумму по кнопке ниже. Заранее благодарен!
